序號 |
流程 |
具體操作 |
1 |
基層要求 |
合格的已批刮好的膩子墻面 |
2 |
保護 |
采用美紋紙及保護膜保護所有與施工工作面相接的其它物品,包括門、窗及門窗框和玻璃;戶外落水管等其它外墻裝飾物。 |
3 |

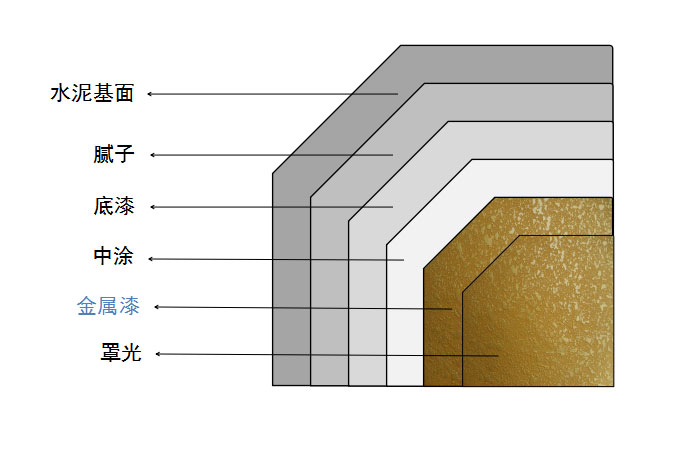

底漆 |
外墻專用底漆涂刷時應使用噴槍或滾筒,并力求均勻涂布,底漆涂布須等干燥(約12h)才可進行下道工序施工。 |
4 |
彈線分格 |
按照圖紙或甲方交底要求進行專用線分格,確保涂料分線垂直、水平 |
5 |
畫線條漆 |
用2CM排筆沿分格線凹槽處相應寬度范圍畫線條漆 |
6 |
粘貼分格膠帶紙 |
根據設計作品要求,選擇相應寬度的分格膠帶沿線壓實粘貼,不得扭曲。 |
7 |
厚質漆 |
為光面材料,施工平面外觀效果的光面層。待底漆自然干燥后,用厚質漆進行批刮光面施工,等待干燥后用400#砂紙打磨并清除墻面浮灰 |
8 |
中涂層 |
純丙彈性平涂漆面漆施工要求二遍噴涂成型,顏色均勻一致,分格線較寬或無分格線時需要多人配合同時施工,以避免接痕。 |
9 |
面涂層 |
水性金屬漆采用噴槍噴涂,每個噴涂面應盡量一次完成,施工必須由建筑物自上而下,每次噴涂以自然分格縫、陰陽角交接處或落水管為界,如果較大范圍內沒有分格縫,就要采取上下銜接的方法,盡可能避免涂料接茬處痕跡的出現(xiàn)。 |
10 |
去除分格膠帶紙 |
面漆完成后即可撕去美紋紙呈現(xiàn)出相應寬度線條顏色,體現(xiàn)設計分格效果 |
11 |
清理 |
施工完成后清除所有保護材料并清理對其它成品的污染,保持清潔的施工面并對局部瑕疵部位進行修補。 |
安徽黃山·國際大酒店 | 浙江嘉興·巴黎都市 |
